燒結頁巖保溫磚是一種新型的高效節能建筑材料,具有質量輕、強度高、孔隙率高的特點,同時還有保溫、隔聲、防火、施工方便的優點,在達到空間分隔功能要求的基礎上,大大降低了結構的自重,提高了建筑物的節能效果。保溫磚砌筑墻代替了傳統墻體加外保溫的做法,在保證節能效果的前提下,大大降低了施工成本。
2.1 施工準備
1) 砌筑砂漿所用的水泥在使用前,按照規定分批對其強度、安定性進行復驗。
2) 對進場的保溫空心磚型號、規格、數量和堆放位置、次序等進行檢查、驗收,確保材料滿足現場施工要求。
3) 選取平整的場地將保溫空心磚按不同規格整齊堆放并做好防雨淋、防火等措施。
4) 根據施工圖編制施工方案,繪制排磚圖。
5) 將墻體基層清理干凈,并在基層上彈出墻體控制線、門窗洞口位置等。
6) 復核基層標高,立好皮數桿,以保證墻體尺寸符合設計要求。
2.2 工藝流程
燒結頁巖保溫磚施工工藝流程見圖1。

圖1 保溫磚墻體砌筑施工工藝
2.3 施工要點
2.3.1原材控制
1)保溫磚進場驗收。按照燒結空心磚允許偏差(見表2),燒結空心磚外觀質量的要求進行材料驗收,同時按照每3萬塊為一驗收批(不足3萬塊也按一批計),對保溫磚的抗壓強度和密度進行復試,嚴把原材進場關,有效保證了工程實體的質量。

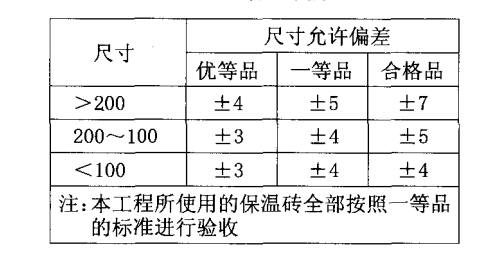

表2 燒結空心磚允許偏差 mm
2)現場堆放。按照施工順序確定保溫磚進場的數量與規格并選擇平整、堅實的場地分批、分規格進行堆放,掛標識牌注明保溫磚的規格、數量及計劃使用部位,露天存放時,要注意防火、防雨措施。
2.3.2保溫磚砌筑施工
1) 放線。砌筑前應在基礎面或樓面上定出各層的軸線位置并在柱子上標出標高線,用1:2水泥砂漿或強度等級為C15細石混凝土對基礎及樓面進行找平。
2) 立皮數桿。在各轉角處設立皮數桿,皮數桿間距不得超過15m。皮數桿上應注明門窗洞口、預埋塊、拉結筋、地圈梁、圈梁、過梁的尺寸標高。皮數桿應垂直、牢固、標高一致。
3) 排列空心磚。第一皮砌筑時應試擺,盡量采用主規格空心磚,在門窗洞口處采用配磚進行組砌。
4) 砌筑。砌筑前應根據排磚圖,進行試排。填充墻墻體底部需先澆筑100mm高(自樓層建筑面起計)強度等級為C15細石混凝土坎墻,以便找平、防水及安裝踢腳板。保溫墻在砌筑過程中應上下錯縫,搭接長度為主磚一半,最小不少于60 mm;砂漿飽滿度為95%以上;平縫、豎縫控制在8~12mm;孔洞不得外露;施工過程中不能剔鑿,應使用鉆頭打孔或無齒鋸切割。應盡量采用 主規格保溫磚,從轉角或定位處開始一側進行,內外墻同時砌筑。墻體轉角處和縱橫墻交接處應同時砌筑。臨時間斷處應砌成斜槎,斜槎長度不小于高度的2/3(—般按照一步腳手架高度控制)。若整磚不滿足要求時, 如柱邊、門窗洞口邊、墻體頂部等部位不符合整磚模數時,可用保溫配磚組合砌筑。墻體砌至接近梁底、板底 時,應留一定空隙,待填充墻砌筑完成并應至少間隔7d后,再將墻體頂部最上一層用保溫磚斜砌,磚塊傾斜60°左右,并用砂漿塞緊、填實。門、窗洞口邊固定門、窗框錨固塊,采用強度等級C20預制150mmX150mmX150mm混凝土塊。
2.3.3 施工技術要求
1) 所有構造柱、圈梁及過梁混凝土強度等級為C30。

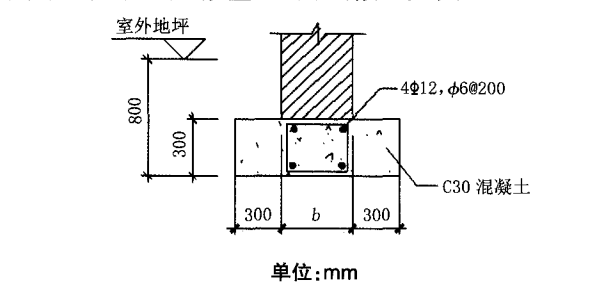

2) 當首層填充墻下有基礎梁或結構梁板時,填充墻可直接砌筑于其上。當首層填充墻下無基礎梁或結構梁板時,墻下應做基礎,基礎做法見圖3。
3) 砌塊填充墻與框架柱的拉結。外墻框架柱及構造柱與砌體交接處,從柱內甩出墻體拉結鋼筋,采用3根6mm 500mm拉結筋,長度>1/5墻長米1000mm,墻拉結筋距墻邊15mm。墻體拉結筋沿墻體通常設置,墻體拉結筋搭接長度為300mm,沿豎向間距500mm—道。
4) 構造柱設置。當砌體填充墻長度大于層高2倍和高度高于5m時應設置鋼筋混凝土構造柱。構造柱應設置在墻角,縱橫墻交接處,墻長>6m的中間部位,構造柱間距應<3.5m;外墻洞口>2m的洞口兩側設構造柱(門框柱);條窗下窗臺墻設置構造柱,間距>1.8m;洞口兩側<300mm的門垛,隨相鄰部位的構造柱,按構造柱施工。
5) 構造柱鋼筋綁完后,應先砌墻,后澆筑混凝土。 墻應在主體結構施工完畢后,由上而下逐層砌筑或?qū)⑻畛鋲皹?gòu)造柱砌筑至梁、板底附近,頂部最上一層用保溫磚斜砌。澆筑構造柱混凝土前,應將柱根處的雜物清理干凈并用壓力水沖洗。
6) 過梁設置。外填充墻洞口過梁可根據洞口尺寸按03G322—3《鋼筋混凝土過梁(混凝土小型空心砌塊砲體)》選用,荷載按I級取用。當洞口緊貼柱或鋼筋混凝土墻時,過梁改為現澆。施工主體結構時,應按相應的梁配筋,在柱(墻)內預留相應插筋,過梁的支承長度 應術300mm,梁長=洞寬+2X300。
7) 圈梁、地圈梁設置。外墻幕墻窗的窗臺梁,設在窗的底部,幕墻窗落地時,窗臺梁隨幕墻窗落地,即地圈梁通長設置。外墻在半墻高(中間)設置一道圈梁,門窗洞口上口設置過梁。
使用燒結頁巖保溫磚進行建筑外圍護墻體的砌筑,可以降低墻體的自重,有效提高了填充墻體的強度,抹灰后墻體不易開裂與脫落,為后續的裝修施工創造了良好的基層;同時,由于墻體能夠及結構、保溫、維護于一體,不但降低了施工強度,縮短了工期,而且具有良好的經濟效益。
